分布式电源并网新规,彻底告别“一刀切”
国家能源局新版《分布式电源接入电力系统承载力评估导则》正式敲定实施时间,将于2026年6月18日起全面落地执行,替代2019年旧版导则,成为分布式光伏、分布式风电等新能源项目并网的核心执行标准。
这一政策的更新,是我国分布式新能源发展从“限制扩容”转向“精准赋能”的关键节点,直接关系投资商、工商业业主、电网企业及产业链上下游的发展方向。


一、政策出台背景:旧规滞后,行业需要新突破
近年来,我国分布式新能源迎来爆发式增长,工商业分布式光伏、户用光伏、小型分布式风电遍地开花,大量电力反向注入配电网,给电网调压、设备承载、安全运行带来了全新挑战。
2019版旧导则以“变压器反向负载率80%硬性限制”为核心管控标准,采用单一设备静态评估模式,在初期有效保障了电网安全,但随着新型电力系统建设推进,这种“一刀切”的管控方式,逐渐成为分布式电源项目落地的瓶颈,大量具备开发条件的区域因硬性指标限制无法并网,行业发展潜力难以释放。
在此背景下,新版导则立足“安全兜底、精准评估、柔性管控、高效并网”核心原则,重构评估体系、优化管控规则、扩大适用范围,彻底打破旧规束缚,适配分布式新能源高质量、规模化发展的全新需求。
二、新规五大核心变革,行业迎来重大利好
1. 评估体系重构:双层评估+逐级校核,告别局部管控
旧规仅采用单一设备级静态评估,视角局限;新版导则创新性建立“系统级+设备级”双层评估体系,搭配逐级校核机制,实现全域统筹管控。
•系统级评估:以省、县级行政区为单元,通过全年8760小时时序生产模拟,精准测算区域最大可接入装机容量,从全局层面规划分布式电源布局;
•设备级评估:聚焦220kV及以下变压器、线路等核心设备,结合电网实际运行方式、储能配套情况动态测算承载能力;
•逐级校核规则:按照“县级→220kV→110kV→35kV→10kV”层级管控,坚持局部服从整体、下级服从上级,实现电网承载能力最大化利用。
2. 重磅突破:取消80%反向负载率硬限,差异化柔性管控
这是本次新规最受行业关注的核心变化,彻底废除执行6年的变压器反向负载率80%硬性红线,不再搞“一刀切”,转而根据配套设施实施差异化放宽政策:
•无储能配套的分布式电源项目,原则上负载率不超过80%(非强制禁批红线);
•配套储能设施的项目,负载率可放宽至85%-90%;
•同时配套储能与安控装置的项目,瞬时负载率最高可达95%。
简单来说,项目配套越完善,可接入容量越大,充分鼓励“源网荷储”一体化发展。
3. 三色分区优化:红区不再禁批,有序释放承载空间
新版导则重新定义绿、黄、红三类电网承载分区,彻底改变旧规“红区直接禁批”的粗暴模式,实现分类精准管控:
•绿区(承载率<60%):承载力充足,实行无条件接入、应装尽装、即报即接,项目并网零阻碍;
•黄区(承载率60%-85%):承载力适中,只需配套储能或安控装置,即可正常办理并网手续;
•红区(承载率≥85%):不再一刀切禁批,电网企业将推进扩容改造,改造完成后有序放开接入,盘活存量优质开发区域。4. 适用范围扩大:覆盖大型工商业,统一并网标准
旧版导则仅适用于35kV及以下小型分布式电源,大型工商业分布式项目无统一标准可循;新版导则新增覆盖110kV(66kV)、总装机容量≤50MW的大型工商业分布式电源,统一并网评估与接入规则,彻底解决大型项目并网无规可依的难题,助力工商业新能源规模化布局。
5. 审批流程提速:线上办理+极速办结,效率大幅提升
针对以往并网审批流程繁琐、周期长的痛点,新版导则推动审批全面数字化、高效化:
•实现全流程线上申报、系统自动评估,无需线下多头跑;
•审批时限从旧规的约30天,压缩至3个工作日以内;
•电网承载评估结果动态更新、对外公示,审批流程阳光透明,企业可实时查询区域可接入容量。

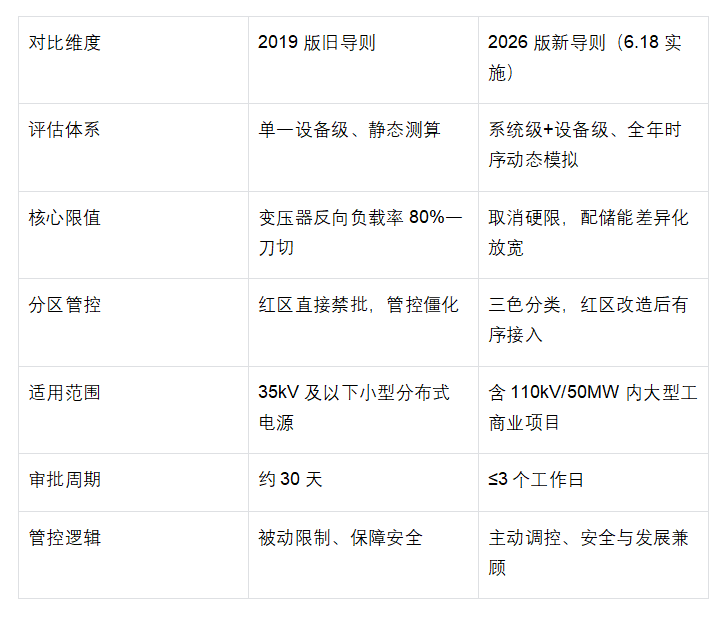

三、新旧导则核心差异对比,一目了然

四、新规落地,四类市场主体直接受益
1. 新能源投资商、开发商
大量原被划入红区的项目迎来转机,项目落地率大幅提升,无需再拆分项目规模,开发效率与投资回报率显著提高,优质区域开发潜力全面释放。
2. 工商业企业业主
110kV、50MW以内的大型工商业分布式项目纳入统一标准,投资并网门槛降低,流程简化,企业自建分布式电源的积极性进一步提升,节能降本、绿色转型更便捷。
3. 电网企业
从以往“被动限电、被动管控”转变为“主动规划、主动调控”,电网资源得到高效利用,同时通过动态评估与柔性管控,电网运行安全性、稳定性更有保障。
4. 储能、安控设备供应商
黄区、红区项目需配套储能或安控装置才能并网,直接催生千亿级设备配套市场需求,储能行业迎来新的发展风口,产业链上下游协同发展趋势更明显。
五、企业实操建议:抢抓政策红利,提前布局
1. 全面排查区域承载情况:对照新版三色分区标准,快速梳理存量、待开发分布式项目,优先布局绿区项目,抢占即报即接窗口期;
2. 优化项目设计方案:新项目优先配套储能设施与智能逆变器,提升负载率上限,争取更大接入容量,提升项目竞争力;
3. 对接电网线上服务平台:6月新规实施后,通过电网官方线上系统申报并网,享受3天极速审批,避免线下流程延误;
4. 布局大型工商业项目:符合110kV、50MW以内的大型工商业项目,直接按照新版导则申报,无需拆分,简化开发流程。
2026年6月18日,新版《分布式电源接入电力系统承载力评估导则》的实施,标志着我国分布式新能源行业正式告别“一刀切”的粗放管控时代,迈入科学评估、精准承载、高效并网、高质量发展的全新阶段。
对于整个新能源行业而言,这是难得的政策红利窗口期,看懂新规、用透政策、提前布局,就能在万亿级分布式新能源市场中抢占先机,助力我国新型电力系统建设提速增效。
